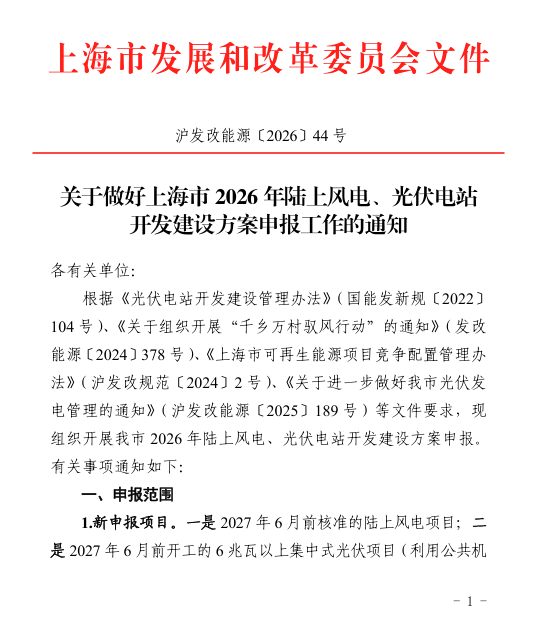

3月10日,上海市發改委發布《關于做好上海市2026年陸上風電、光伏電站開發建設方案申報工作的通知》。
根據通知,申報范圍包括新申報項目、調整納入項目。
新申報項目分為兩類,一是2027年6月前核準的陸上風電項目;二是2027年6月前開工的6兆瓦以上集中式光伏項目(利用公共機構以及工商業廠房建筑物及其附屬場所建設的光伏項目除外)。

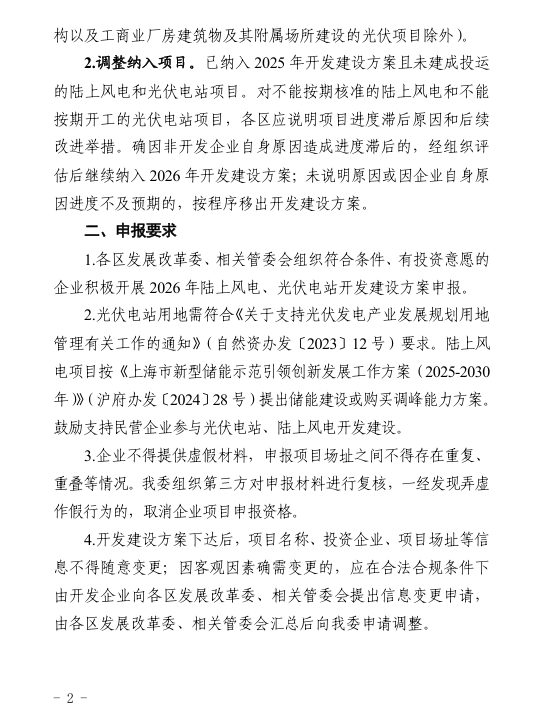

調整納入項目方面,方案指出為,已納入2025年開發建設方案且未建成投運的陸上風電和光伏電站項目。對不能按期核準的陸上風電和不能按期開工的光伏電站項目,各區應說明項目進度滯后原因和后續改進舉措。

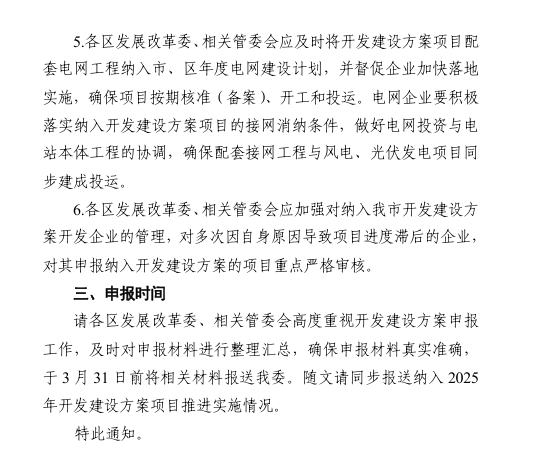

確因非開發企業自身原因造成進度滯后的,經組織評估后繼續納入2026年開發建設方案;未說明原因或因企業自身原因進度不及預期的,按程序移出開發建設方案。
通知顯示,開發建設方案下達后,項目名稱、投資企業、項目場址等信息不得隨意變更;因客觀因素確需變更的,應在合法合規條件下由開發企業向各區發展改革委、相關管委會提出信息變更申請,由各區發展改革委、相關管委會匯總后向我委申請調整。
